回首十三五時期
枝江市公路總里程達3806公里
新增高速公路20公里
新增港口吞吐能力438萬噸
全市247輛出租車全部更新使用LNG清潔能源
出租車、公交車4G動態監控系統建成并投入使用
展望十四五
枝江交通將
務實重行、奮勇爭先、建成示范
全力打造交通物流示范地
為全面建設社會主義現代化新枝江
開好局、起好步
2021即將開工項目
1.當枝松高速(含枝江百里洲長江大橋)
枝江百里洲長江大橋作為宜昌市第10座長江大橋,技術含量“高”、因地制宜“新”、控制因素“多”。它的誕生,將實現百里洲人民“大橋通兩岸”的夙愿,長江百里洲“孤島”將成為歷史。
項目起于當陽境G42滬蓉高速,止于松滋境S88宜岳高速(遠期規劃至湖南省石門縣接G5513長張高速),線路全長約77.509公里,總投資126.29億。正在進行項目核準及要件編制工作,力爭2021年底開工建設。
2.七星臺砂石集并中心
項目位于七星臺作業區,業主為枝江市港鑫建材有限公司,規劃新建5000噸級泊位3個,利用岸線450米,占地190畝,設計年吞吐量500萬噸,配套倉儲、封閉式廠房、環保、消防設施,估算投資1.5億元。工可已備案,海事等專項已獲批,航道、環評、防洪等專項報告已編制完成,預計2021年12月開工建設。
3.宜昌港枝江港區姚家港作業區羅家河水上綠色綜合服務區
項目位于枝江港區姚家港作業區,規劃新建3000噸級工作船泊位1個、5000噸級工作船泊位2個,估算總投資2.7億元。項目工可已完成備案,計劃2021年開工建設。
4.枝江市城市公共停車場
項目擬在枝江市金山大道、姚家港化工園、董市鎮、同心花海風景區、沿江大道、南崗路原客運站、電子信息產業園、漢宜高速道口共八處改建新建公共停車場,同時配套建設充電設備,項目共占地104.22畝,估算總投資8426萬元。目前,項目建議書已批復,計劃2021年開工建設。
除此之外,還有中石化、中長燃、中石油碼頭、湖北能源枝江液化天然氣(LNG)集散中心碼頭以及宜昌港枝江港區七星臺作業區宜昌疏浚維護船舶基地、宜昌港枝江港區七星臺作業區航標維護基地等。
當前在建項目
1.枝江市滬渝高速枝江互通新建工程(馬家店至仙女枝江互通段)

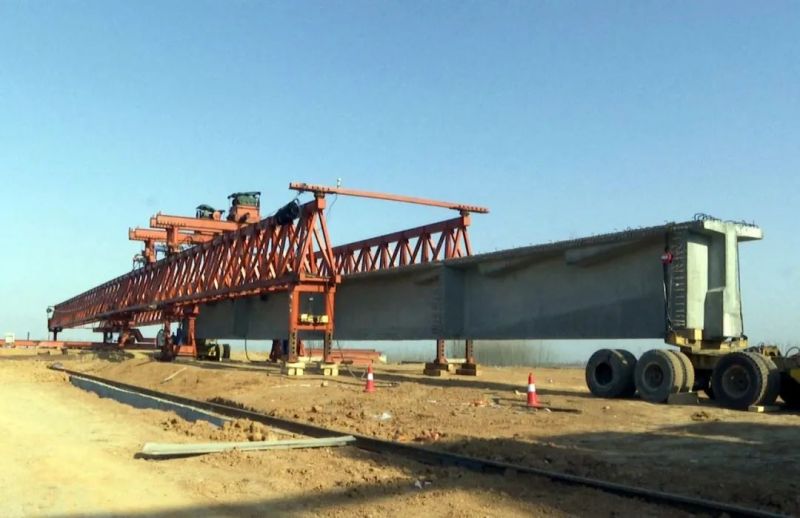

項目于2021年1月28日開工建設,新建的滬渝高速枝江互通在現互通以西約1公里處,采用雙喇叭互通式立體交叉方案連接東干渠大道與G50滬渝高速。項目分為兩部分,以收費站站前廣場為界,第一部分為高速互通匝道及收費站、管理用房,估算總投資約1.4億元;第二部分為馬家店至仙女一級公路枝江互通段(即東干渠大道北延)及匝道互通,主線長1.4公里,估算總投資約1.35億元,計劃工期一年半。
2.2019-2020年縣鄉等級公路改造
項目于2019年7月開工建設,目前已完成瑤火路、老安猇路、月季園旅游線、新裴線等路線98公里,工程形象進度達到86%,計劃2021年6月完工。
3.枝江市姚家港疏港一級公路
項目于2020年4月開工建設,目前已完成39根樁基,12根墩柱,45片梁,72000m3路基填筑,工程形象進度達到30%,預計2021年10月完工。

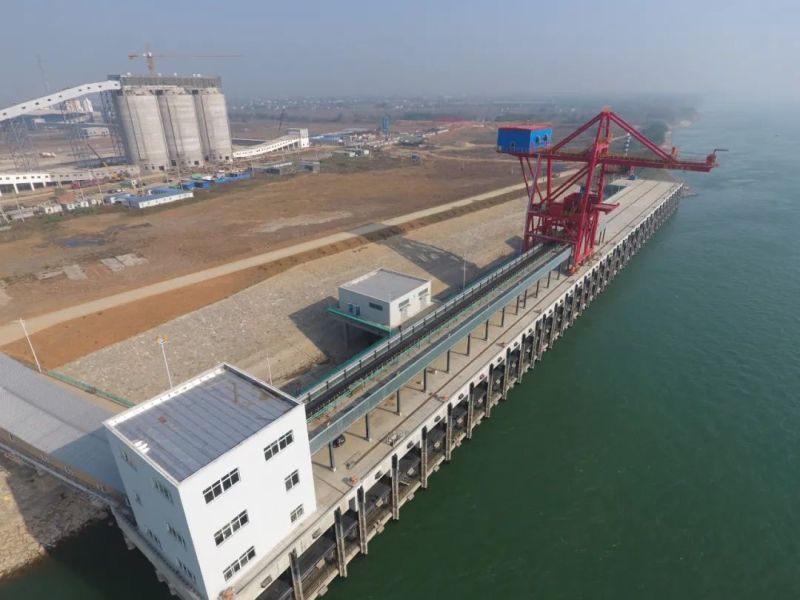

4.姚家港作業區煤炭專用碼頭
項目于2019年4月開工,目前碼頭主體結構已建成,卸船機安裝形象進度達85%,陸域部分正在進行皮帶機棧橋、電氣、儀表安裝,預計2021年2月完成煞尾工程。
5.七星臺綜合碼頭

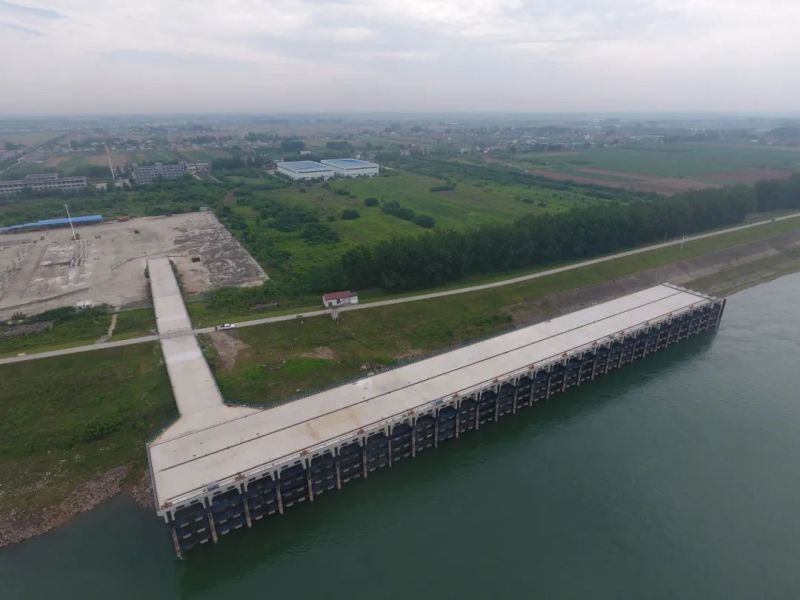

項目于2017年9月開工建設,目前已完成一期工程1-2#泊位碼頭主體工程,計劃2021年開工建設二期工程。
6.宜昌港枝江港區姚家港作業區水上洗艙站
項目于2019年12月開工建設,目前已具備洗艙能力,正在進行陸域部分基礎設施建設,預計2021年10月完工。

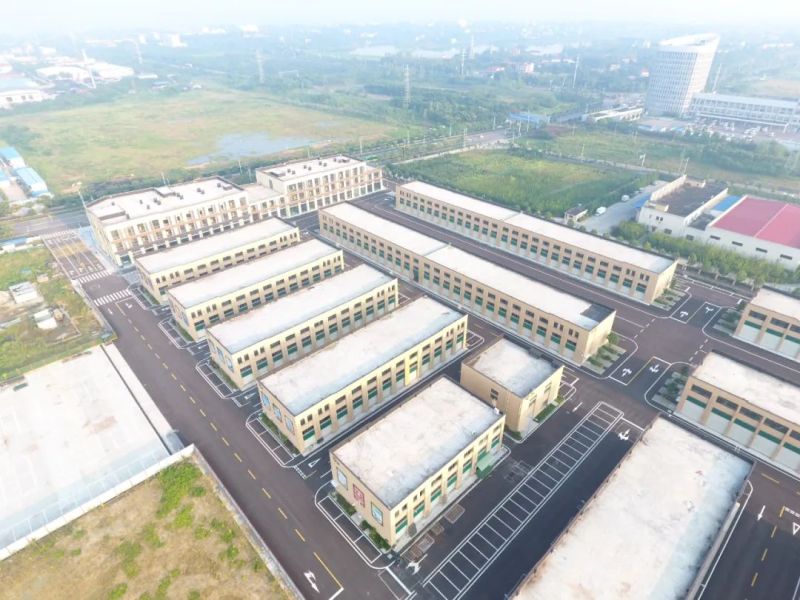

7.三峽農旅電商物流園
項目于2017年8月開工建設,目前已完成東一區15棟商鋪,正在進行收尾工程,工程形象進度已達95%。計劃2021年完成東一區工程,啟動東二區建設。
